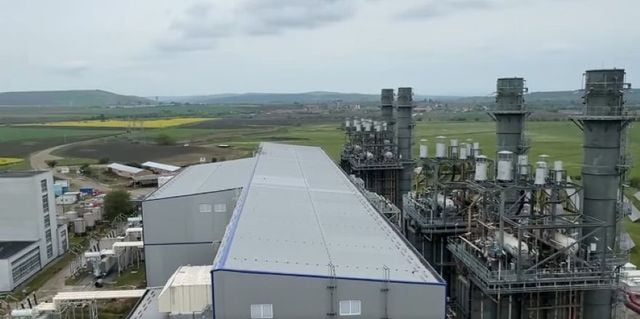

Ministrul Energiei, Dumitru Chisăliță, a efectuat o vizită de lucru la Centrala Termoelectrică Iernut pentru a analiza progresul investiției în noua capacitate de producție. Proiectul vizează implementarea unei unități de 430 MW, iar obiectivele actuale indică faptul că noua centrală ar putea intra în operare comercială până la finalul primului semestru al anului 2027. Vizita a inclus evaluarea stadiului lucrărilor și a etapelor necesare pentru punerea în funcțiune a acestui complex energetic.
În cadrul evaluărilor efectuate la șantier, calendarul estimat de implementare prevede că sincronizarea centralei cu Sistemul Electroenergetic Național va avea loc cel târziu în trimestrul I 2027. După această etapă de conectare, se estimează că intrarea în operare comercială va fi finalizată până la încheierea primului semestru al anului 2027. Această succesiune de evenimente tehnice este esențială pentru integrarea unității de producție în rețeaua națională de energie electrică.
Tehnologia utilizată pentru noua centrală de la Iernut constă într-un ciclu combinat cu turbine cu gaze, oferind o eficiență electrică brută de 56,4%. Un element critic de siguranță este sistemul de tip "Black Start", care permite pornirea centralei fără a beneficia de o alimentare inițială din rețeaua externă. Această funcție este concepută special pentru a sprijini restaurarea întregului sistem energetic în cazul în care apar avarii majore în rețeaua națională.
Romgaz gestionează proiectul în calitate de antreprenor general, coordonând atât finalizarea investiției, cât și pregătirea etapelor de testare necesare. În cadrul discuțiilor de la șantier, ministrul a analizat situația contractelor aflate în derulare și progresele înregistrate de General Electric. Obiectivul central este transformarea unității într-o investiție funcțională care să contribuie direct la producția de energie electrică pentru România, reducând astfel dependența de importurile externe.
Capacitatea de 430 MW va permite răspunsul la variațiile de producție și consum, contribuind direct la echilibrarea și creșterea flexibilității Sistemului Electroenergetic Național. Investiția este considerată vitală pentru consolidarea securității aprovizionării energetice a țării prin utilizarea gazelor naturale. Noua capacitate modernă va asigura funcționarea în siguranță a sistemului, oferind o bază stabilă pentru gestionarea cererii de energie pe termen lung.
Proiectul de la Iernut se înscrie într-un context de consolidare a infrastructurii energetice naționale, într-o perioadă în care economia europeană traversează o fază de încetinire. Deși contextul economic regional prezintă provocări, dezvoltarea capacităților de producție interne rămâne o prioritate pentru securitatea energetică. Această investiție vizează creșterea autonomiei energetice prin producția locală de energie electrică pe bază de combustibili gazoși.
