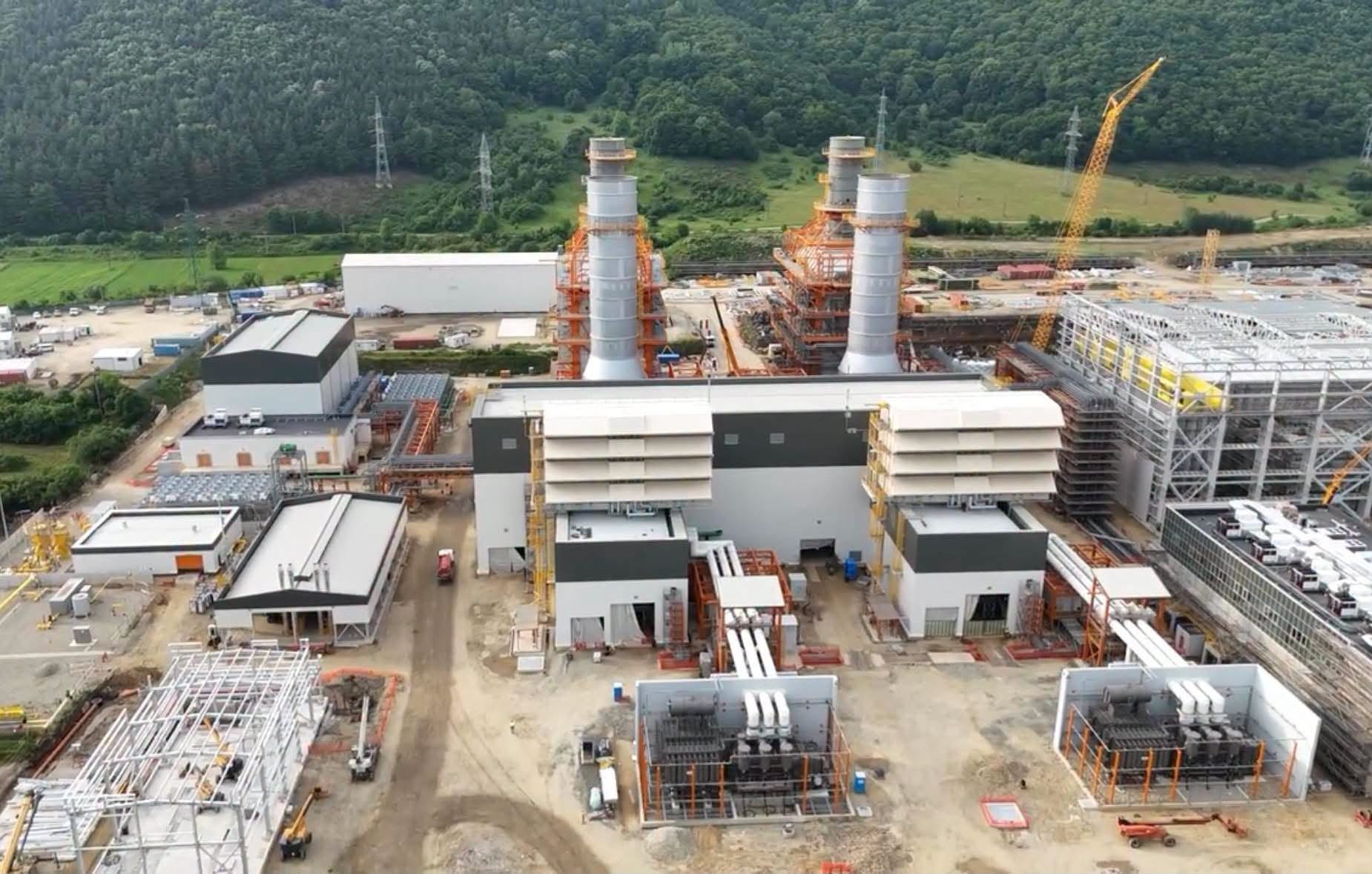

Prima turbină pe gaz a noii centrale electrice de la Mintia a funcționat pentru prima dată joi, 8 octombrie. Anunțul a fost făcut de premierul Ilie Bolojan, care a subliniat importanța acestui moment tehnic pentru proiectul de investiții. Această etapă marchează un pas esențial în procesul de pregătire pentru producția de energie electrică pe amplasamentul fostei termocentrale pe cărbune.
Procesul de funcționare a turbinei nr. 1 cu gaz natural implică o serie de proceduri tehnice riguroase înainte de livrarea energiei. După această pornire, urmează finalizarea testelor necesare și sincronizarea cu rețeaua electrică națională. Premierul a menționat că, odată ce aceste etape sunt îndeplinite, centrala va putea furniza primii megawați în Sistemul Energetic Național, consolidând capacitatea de producție locală.
Investiția, realizată de Mass Global Energy Rom, este un proiect privat de peste 1,2 miliarde de euro. Cele două turbine pe gaz vor deține împreună o capacitate de aproximativ 1.100 MW, însă, prin utilizarea tehnologiei cu ciclu combinat, capacitatea totală instalată va ajunge la circa 1.700 MW. Această tehnologie permite utilizarea căldurii reziduale de la turbine pentru a produce abur, care activează o turbină suplimentară, optimizând astfel consumul de combustibil.
Proiectul este în fază avansată, fiind în iunie realizat în proporție de peste 80%. În iunie, instalațiile de racordare aferente primei turbine au fost puse sub tensiune, iar testul de interconectare cu rețeaua electrică a fost finalizat cu succes de către Transelectrica. Mass Global Energy Rom, companie controlată de Ahmad Ismail Saleh, urmărește ca proiectul să fie funcțional la capacitate maximă până la data de 30 iunie 2027.
Noile capacități de producție vor ajuta sistemul energetic să acopere cererea în perioadele de consum ridicat, în special seara și iarna. Ilie Bolojan a precizat că, începând de anul viitor, împreună cu centrala de la Iernut, aceste unități vor întări siguranța energetică a țării. Acest lucru ar trebui să ducă la creșterea producției interne și la reducerea necesarului de importuri de energie din exterior.
Construirea acestor unitate de tip ciclu combinat pe site-ul fostei termocentrale de la Mintia face parte dintr-un proces de tranziție energetică. Această schimbare de la cărbune la gaz natural vizează creșterea eficienței termice și a stabilității rețelei. Capacitatea totală proiectată de 1.677 MW va juca un rol critic în echilibrarea sistemului atunci când producția de energie solară scade.
