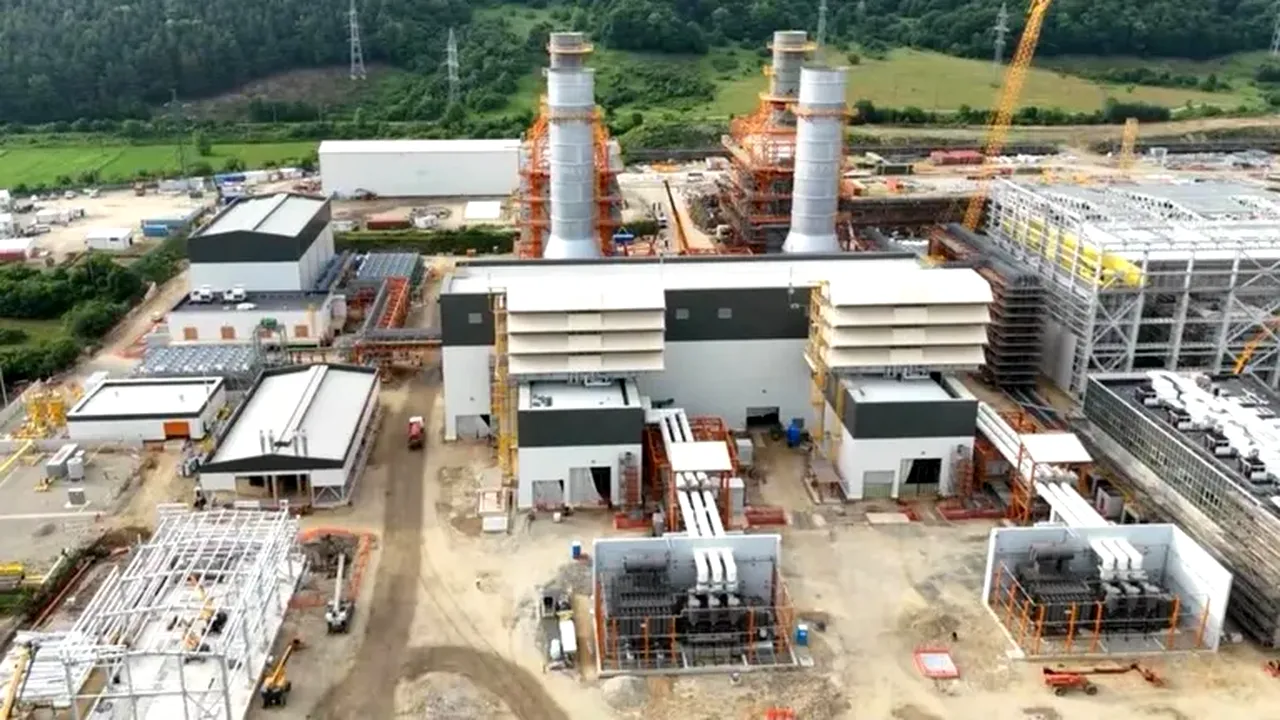

Prima turbină pe gaz a Centralei Electrice cu Ciclu Combinat Mintia a fost sincronizată cu succes la Sistemul Electroenergetic Național (SEN). Evenimentul a avut loc joi, 15 octombrie 2026, marcând începutul etapei de testare a echipamentelor și sistemelor de producere a energiei electrice. Această etapă de funcționare conectată la rețeaua națională este esențială pentru verificarea parametrilor tehnici ai noii unități de producție de la Mintia.
În prima zi de funcționare în regim de teste, turbina a fost conectată la SEN în două intervale distincte. Primul interval de funcționare a început la ora 11:15, iar al doilea a demarat la ora 12:21. În cadrul acestui al doilea interval, Turbina cu Gaz 1 (TG1) a reușit să atingă o putere brută maximă de 135 MW la bornele generatorului. Primele teste s-au încheiat la ora 16:35.
Următoarea zi de producție pentru unitatea TG1 este programată pentru luni, 19 octombrie 2026. După această dată, Transelectrica a planificat aproximativ trei săptămâni de teste zilnice, care vor fi efectuate în intervalele de seară. Această strategie este menită să permită realizarea reglajelor și ajustărilor tehnice necesare pentru optimizarea parametrilor de funcționare ai sistemelor și subsistemelor turbinei de la Mintia.
Producția planificată în perioada de teste va intra în sistem în timpul vârfului de consum de seară. Această abordare permite valorificarea capacității Centralei Electrice cu Ciclu Combinat Mintia în momentele cu cerere ridicată de energie electrică. Decizia de a testa turbina în aceste intervale vine în contextul condițiilor dificile de operare ale Sistemului Electroenergetic Național, incluzând indisponibilitatea capacității de producție de la Centrala Nuclearoelectrică Cernavodă.
Calendarul estimat indică faptul că la jumătatea lunii decembrie 2026 vor începe testele pentru Turbina cu Gaz 2, care are o capacitate de 575 MW. Până la finalul anului 2026, se preconizează integrarea în SEN a unei capacități de peste 1.000 MW din cadrul acestei centrale. Proiectul reprezintă o investiție de peste 1,2 miliarde de euro, menită să consolideze capacitatea de producție disponibilă și să susțină siguranța funcționării sistemului.
Integrarea unor astfel de capacități de producție pe gaz este un pas strategic pentru stabilitatea rețelelor electrice, mai ales în perioadele când sursele de energie de bază pot prezenta variații de disponibilitate. Proiectul de la Mintia contribuie la diversificarea mixului energetic și la asigurarea unui aport suplimentar de putere atunci când cererea de energie electrică din partea consumatorilor atinge niveluri maxime în rețeaua națională.
